Kronika budowy Centralnego Magazynu Próbek Geologicznych w Leszczach k. Kłodawy
Zapraszamy do śledzenia postępów prac przy budowie Centralnego Magazynu Próbek Geologicznych w Leszczach k/Kłodawy. Powstaje tu nowoczesna hala wysokiego składowania o powierzchni 7500 m², która będzie w stanie pomieścić około miliona metrów bieżących próbek geologicznych (głównie rdzeni wiertniczych). Budowany jest także budynek analityczno-laboratoryjny z profilatornią i salą konferencyjną. Obiekt zostanie oddany do użytku w czerwcu 2023 r. Inwestycja Państwowego Instytutu Geologicznego - PIB finansowana jest ze środków Narodowego Funduszu Ochrony Środowiska i Gospodarki Wodnej. Wykonawcą jest Firma Budowlana ANNA-BUD Sp. z o.o.

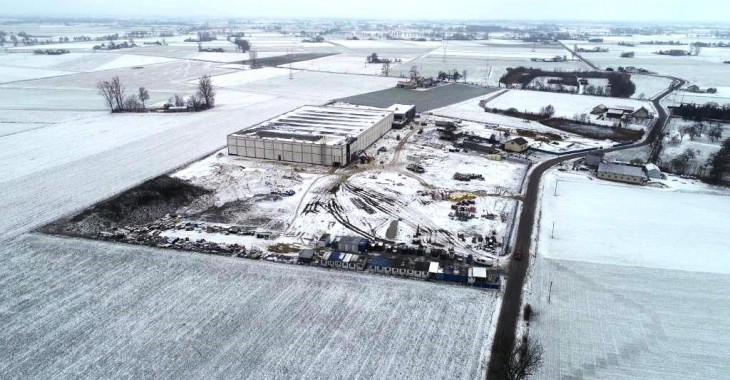

Budowę Centralnego Magazynu Próbek Geologicznych rozpoczęto w październiku 2020 r. Prace realizowane są zgodnie z harmonogramem - pod koniec 2021 r. budynek analityczno-laboratoryjny znajdował się w stanie surowym zamkniętym, natomiast budynek hali magazynowej był w stanie surowym otwartym.
Obecnie prowadzone są następujące prace:
budowa podziemnej części sieci sanitarnej i elektrycznej,
montaż pokryć dachów oraz dociepleń elewacji wentylowanej budynku analityczno-laboratoryjnego,
montaż ślusarki aluminiowej i drzwi budynku analityczno-laboratoryjnego,
montaż kanałów oraz central wentylacyjnych budynku analityczno-laboratoryjnego i hali magazynowej.
W 2021 r. zrealizowano następujące zadania:
zdjęcie warstwy gleby z terenu przeznaczonego pod budynki, drogi i chodniki,
wykonanie wykopów pod fundamenty budynków,
ułożenie betonu podkładowego pod ławy budynku analityczno-laboratoryjnego i stopy oraz ławy budynku hali magazynowej,
wykonanie ław, stóp fundamentowych i ścian fundamentowych budynku analityczno-laboratoryjnego oraz budynku hali magazynowej,
wykonanie słupów żelbetowych budynku analityczno-laboratoryjnego oraz hali magazynowej,
wykonanie izolacji przeciwwodnych ław oraz ścian fundamentowych budynku analityczno-laboratoryjnego i budynku hali magazynowej,
wykonanie prac murarskich, zbrojarskich i ciesielskich na budynkach analityczno-laboratoryjnym i hali magazynowej,
realizacja kanalizacji podsadzkowej budynku analityczno-laboratoryjnego, gdzie następnie ułożono beton podkładowy,
kontynuacja wykonywania instalacji elektrycznych, wodno-kanalizacyjnych oraz kanałów wentylacyjnych,
kontynuacja robót związanych z wykonywaniem instalacji deszczowej zewnętrznej,
usunięcie nadmiarowego gruntu z hali magazynowej,
zakończenie wykonywania odwiertów dolnego źródła pompy ciepła,
zakończenie montażu części podziemnej gruntowego powietrznego wymiennika ciepła pod posadzką hali magazynowej,
zakończenie montażu zbiorników na wody deszczowe i przepompowni wód deszczowych,
wykonanie zbiornika bezodpływowego na ścieki,
wykonanie montażu konstrukcji stalowej i płyt z rdzeniem poliuretanowym oraz dachu budynku hali magazynowej,
zakończenie prac związanych z wykonywaniem części żelbetowej doków rozładunkowych (do powierzchni posadowienia płyty podłogowej) oraz murarskich ścian zewnętrznych hali,
wykonanie tynków oraz szlicht posadzkowych na uprzednio wykonanych izolacjach przeciwwodnych, cieplnych i zamontowanym rurowym, podposadzkowym ogrzewaniu podłogowym w budynku analityczno-laboratoryjnym,
zakończenie montażu dźwigu towarowo-osobowego,
wykonanie podkładu podłogowego pod posadzkę hali magazynowej z chudego betonu,
zamontowanie rozdzielni głównej elektrycznej oraz podrozdzielni,
zamontowanie zestawu hydroforowego.
